02/10/2014 14:55:00 » Autor: Fotos: J.P. Engelbrecht e Raphael Lima
A escolha do Rio de Janeiro como sede dos Jogos Olímpicos e Paralímpicos de 2016 completa cinco anos nesta quinta-feira (02/10). A menos de dois anos desse momento histórico, a cidade já é muito diferente da escolhida, com o surgimento das primeiras instalações do futuro Centro Olímpico de Treinamento e de um novo bairro planejado e sustentável; um Porto renovado e com novas opções culturais; um sistema de transporte de alta capacidade que diminui pela metade o tempo de deslocamento do usuário; e o início de intervenções que vão dar mais conforto e opções de lazer ao bairro de Deodoro. Todas essas conquistas refletem o trabalho da prefeitura para que os Jogos Olímpicos tornem o Rio de Janeiro um lugar melhor para seus moradores e visitantes, com mudanças estruturais nas áreas de transporte, infraestrutura urbana, meio ambiente e desenvolvimento social. Os Jogos serão realizados em quatro regiões da cidade: Barra da Tijuca, Deodoro, Copacabana/Flamengo e Maracanã/Centro.

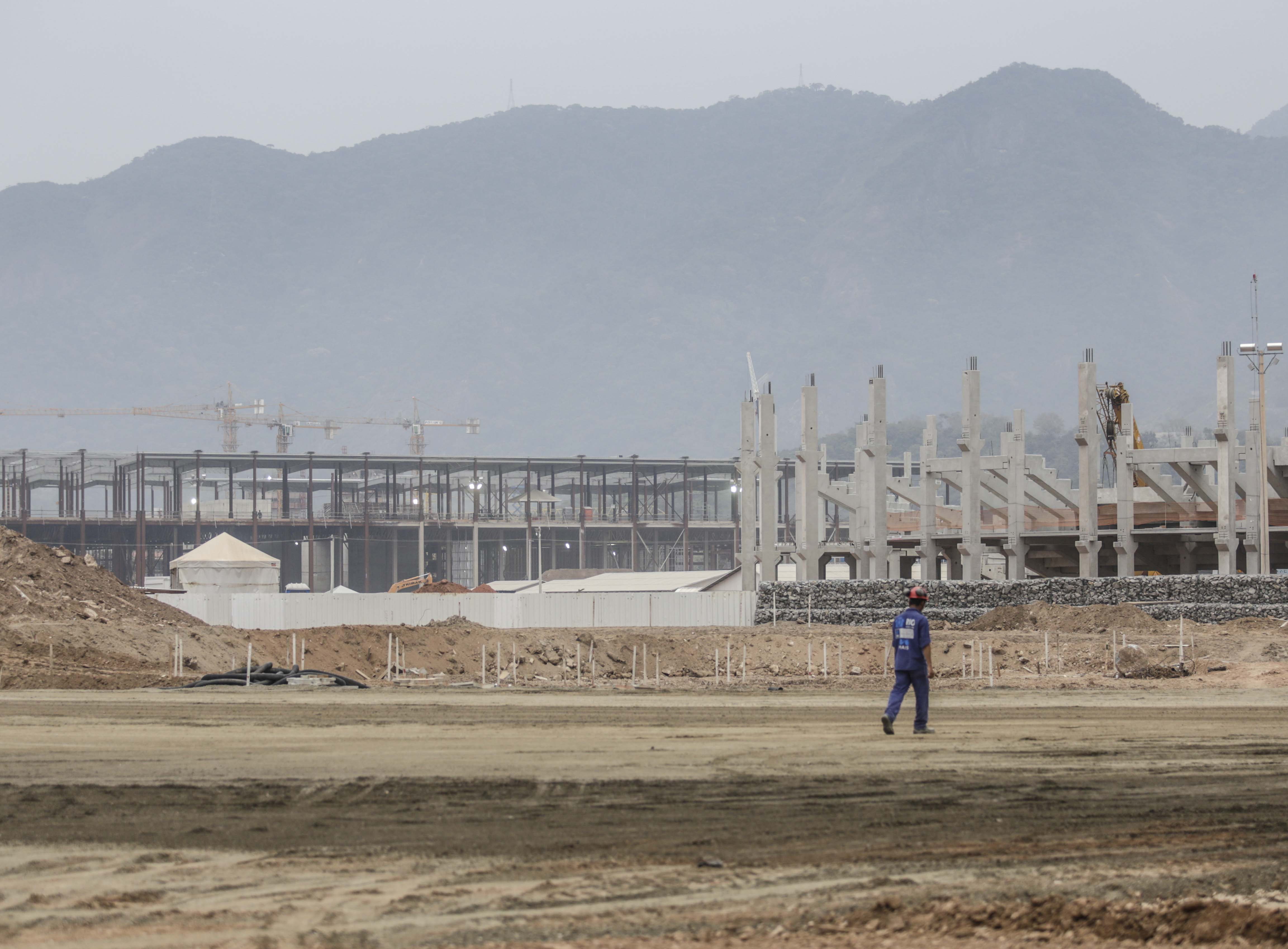

Entre diversas obras de infraestrutura e mobilidade que estão transformando a cidade, o destaque são os avanços no Parque Olímpico, na Barra da Tijuca. Na Arena Carioca 1, que receberá a fase final da competição de basquete, os primeiros protótipos dos assentos já foram colocados, colorindo de azul e verde o espaço que receberá 16 mil espectadores. Na Arena Carioca 3, onde serão disputadas competições de esgrima e taekwondo, a cobertura metálica começou a ser montada. A estrutura de arquibancada para 10 mil lugares foi finalizada e a quadra de jogo, concretada.
Palco do primeiro evento-teste do Parque Olímpico, em dezembro de 2015, a quadra central do Centro de Tênis ganhou os primeiros lances de arquibancada. No Centro Internacional de Transmissão (IBC), jornalistas de todo o mundo podem começar a visualizar o local onde trabalharão durante os Jogos Olímpicos e Paralímpicos de 2016. Com área total de 62 mil metros quadrados, os 12 estúdios IBC estão tomando forma, divididos por paredes fechadas por estruturas de aço galvanizado revestido com placas de madeira.
Já a obra da Via Olímpica, principal via de acesso dos espectadores aos principais pontos de competição do Parque Olímpico, está na reta final. Após a conclusão da laje da ponte, foi iniciada a etapa de reforço da estrutura que irá suportar um vão livre de 28 metros de comprimento. Em seguida, serão feitos os aterros que ligarão a ponte com a sequência da via e, depois, a pavimentação de toda a extensão da via.
O projeto do Parque Olímpico também vai além das nove instalações esportivas. A faixa marginal de proteção (FMP) da Lagoa de Jacarepaguá, que varia entre 25 e 30 metros a partir da margem e totaliza uma área de 70 mil m², será totalmente recuperada com vegetação nativa de mangue e restinga. Após a recuperação, a área de mangue ocupará grande parte da FMP, passando dos atuais 2.140 m² para 25 mil m². Além das espécies de mangue, serão plantadas na área mudas para compor a faixa de restinga. A área de restinga, que ocupa hoje cerca de 17 mil m² dentro da FMP, será ampliada para 43 mil m². O plantio já está em andamento nas áreas de mangue. A implantação do projeto será concluída até o segundo semestre de 2015.
Além do Parque Olímpico, a Barra da Tijuca terá mais dois equipamentos: o Campo de Golfe e o Riocentro, em que este, já pronto, receberá, em 2015, instalações complementares para se adequar às competições de levantamento de peso olímpico e levantamento de peso paraolímpico, tênis de mesa olímpico e tênis de mesa paraolímpico, badminton e boxe e vôlei sentado. Já o Campo de Golfe está com as obras de construção dentro do cronograma, com previsão de conclusão em 2015. A topografia dos 18 buracos concluída, assim como a dragagem dos lagos situados dentro do campo. A implantação do sistema de irrigação está em fase final. O plantio da grama começou em maio e estará concluído em novembro.
O Complexo Esportivo de Deodoro, que em julho de 2014 teve as suas obras iniciadas, será sede de 11 modalidades olímpicas e quatro paralímpicas e como recebeu os Jogos Pan-americanos de 2007 e os Jogos Mundiais Militares de 2011, já tem 60% das áreas de competição permanentes construídas – o Centro Nacional de Tiro, a piscina do pentatlo moderno, o Centro Nacional de Hipismo e o Centro de Hóquei Sobre Grama precisam apenas de adaptações. O local ganhará mais três instalações permanentes: a Arena Deodoro, a pista de BMX e o circuito de canoagem slalom. A pista de mountain bike e a arena de rúgbi e combinado do pentatlo moderno serão provisórias. As intervenções serão coordenadas pela Prefeitura e realizadas com recursos do Governo Federal.
Após os Jogos Olímpicos, o circuito de canoagem slalom e a pista de BMX farão parte do Parque Radical, que será o legado esportivo do evento para a região. Com cerca de 500 mil metros quadrados, o parque será o segundo maior da cidade (atrás apenas do Parque do Flamengo). Instalações esportivas terão uso combinado como centro olímpico de treinamento de atletas de alto rendimento e lazer da população, em uma região com poucas opções para a prática de atividades ao ar livre e grande concentração de população jovem.
A Marina da Glória em etapa do Campeonato Mundial de Vela já teve seu primeiro evento-teste no início de agosto. Um ano depois, acontecerá o segundo da modalidade. Para assegurar que a revitalização necessária se dê de forma sustentável, foi criada, em julho de 2013, uma comissão especial com membros do Instituto do Patrimônio Histórico e Artístico Nacional (Iphan), do Instituto dos Arquitetos do Brasil (IAB) e da Prefeitura do Rio. Foram estabelecidos parâmetros de ocupação que visam valorizar a paisagem cultural do Parque do Flamengo, onde o local está instalado. Entre eles estão a obrigatoriedade de o projeto se orientar pela integração ao traçado da enseada e do Parque do Flamengo; a limitação de 12 metros acima do nível do mar como altura máxima para edificações; a determinação de que a projeção de área construída não ultrapasse 10 mil m²; a proibição de instalação de qualquer tipo de cerca na parte terrestre da Marina da Glória, liberando o acesso público aos usuários do Parque.
As duas outras instalações olímpicas são o Sambódromo, com a reforma prevista já entregue em 2012 receberá as modalidades de largada e chegada da maratona, tiro com arco e tiro com arco paraolímpico; e o Estádio João Havelange, que ganhará uma ampliação temporária de capacidade, passando de 45 mil para 60 mil lugares, no primeiro semestre de 2016. A utilização do Estádio Olímpico nos Jogos, que sediará a modalidade de atletismo, já está trazendo benefícios para o Engenho de Dentro, com a requalificação urbana do entorno do estádio. A reurbanização do entorno do Engenhão inclui a implantação, já finalizada, de 3,7 quilômetros de novas galerias de águas pluviais, em ruas fundamentais de acesso ao estádio, a fim de eliminar pontos críticos de alagamento; a reurbanização de aproximadamente 34 ruas do entorno do estádio e a restauração das estruturas dos galpões tombados das antigas oficinas ferroviárias e, ainda, a urbanização de uma grande área de praça, chamada Praça do Trem.
Parque Olímpico
O Parque Olímpico é considerado o coração dos Jogos Olímpicos e Paralímpicos Rio 2016. Ocupará uma área de 1,18 milhão de metros quadrados onde ocorrerão disputas de 16 modalidades olímpicas (basquete, ciclismo de pista, ginástica artística, ginástica de trampolim, ginástica rítmica, handebol, judô, luta greco-romana, luta livre, nado sincronizado, natação, polo aquático, saltos ornamentais, taekwondo, esgrima e tênis) e paralímpicas (basquete em cadeira de rodas, bocha, ciclismo, futebol de 5, golbol, judô, natação, rúgbi em cadeira de rodas e tênis em cadeira de rodas). Atendido por duas das novas linhas de BRT, a Transolímpica e a Transcarioca, o Parque Olímpico também será o local do principal legado esportivo dos Jogos Rio 2016: o Centro Olímpico de Treinamento (COT), voltado para atletas de alto rendimento.
Para a construção do Parque Olímpico, foram feitas duas parcerias. Uma Parceria Público-Privada (PPP), entre a Prefeitura e o consórcio RioMais, permitirá a construção e manutenção (por 15 anos) da infraestrutura do Parque Olímpico, além da Arena Carioca 1, 2, e 3, do Centro Principal de Mídia (MPC), do Centro Internacional de Transmissão (IBC), do hotel e da infraestrutura da Vila dos Atletas (que também está sendo erguida na Barra da Tijuca).
Para viabilizar a construção das demais instalações – Estádio Aquático, Centro de Tênis, Velódromo e a Arena do Futuro –, a prefeitura assinou um acordo de cooperação técnica com o Governo Federal. A União vai aportar os recursos e o município, através da Riourbe e da Empresa Olímpica Municipal, é responsável pela execução das obras.
Infraestrutura

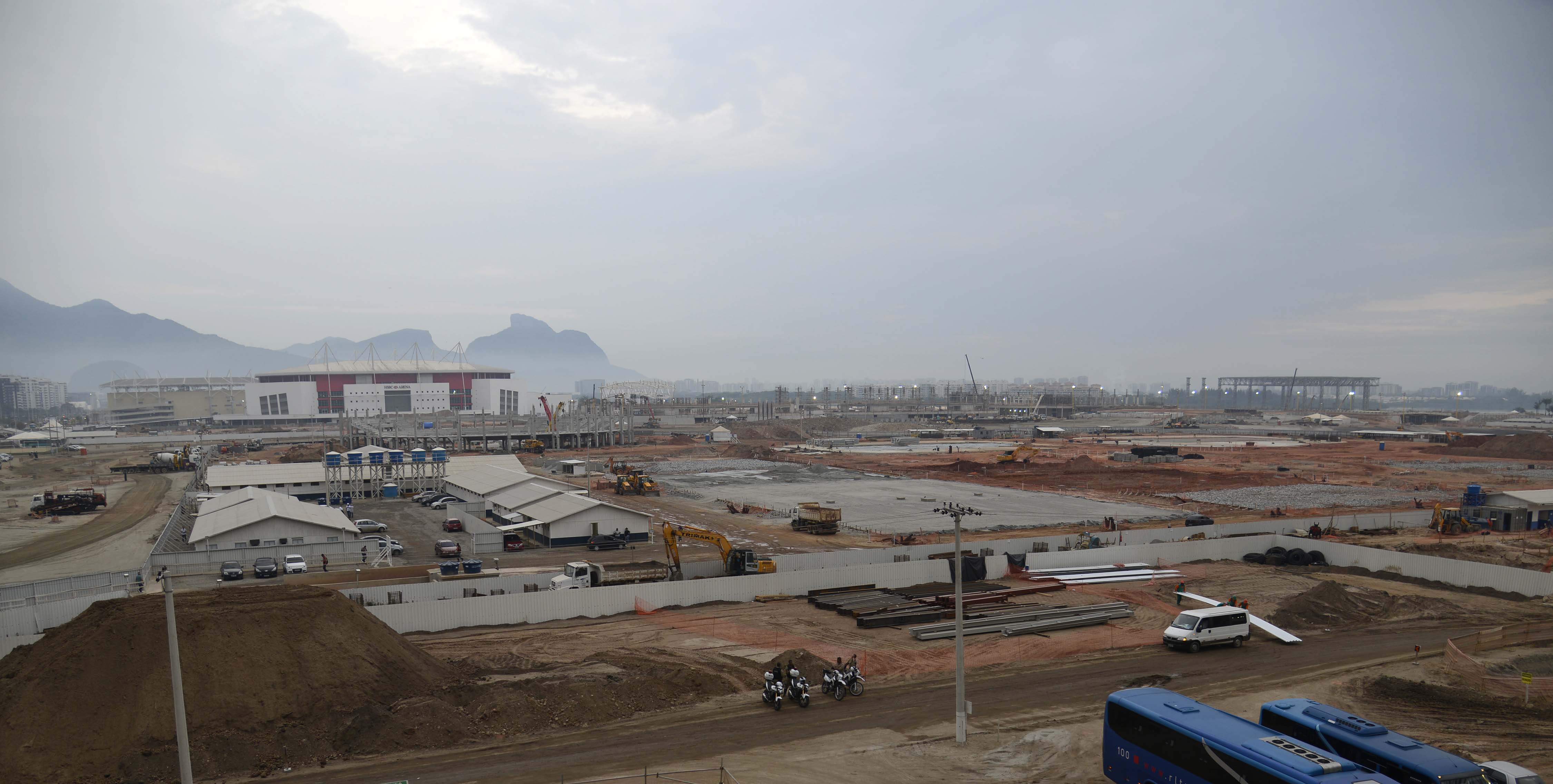

Na infraestrutura geral do Parque Olímpico, o trabalho nas redes subterrâneas alcança no momento 70% de conclusão. Dentre as diversas redes necessárias, foram colocados mais de 10,5 quilômetros de redes de drenagem (extensão equivalente a 3,5 vezes a praia de Ipanema), 5,3 quilômetros em redes de esgoto, 8,3 quilômetros de redes de água, 5,0 quilômetros de redes de incêndio, 5,0 quilômetros de rede de iluminação pública, 9,9 quilômetros de rede de média tensão e 21,9 quilômetros de redes de telecomunicações. Estão em andamento as obras dos estacionamentos, da Via Olímpica, dos terraços e a recuperação das margens da lagoa.
Arena Carioca 1, 2 e 3

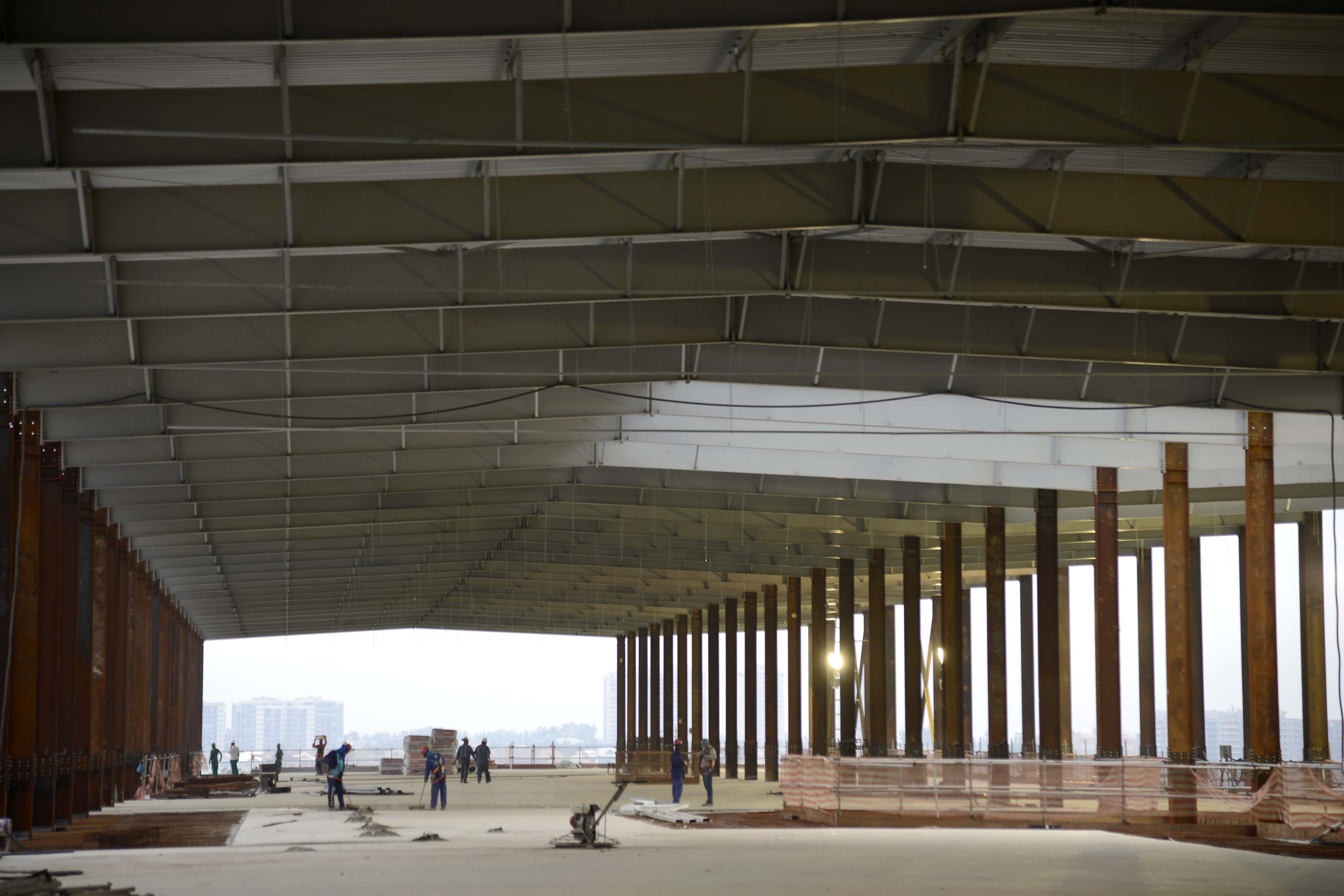

Situação atual – As obras estão em fase final de montagem da estrutura de concreto pré-moldada. Nos pavilhões 2 e 3, as áreas de competição já estão prontas e no pavilhão 1 esta ação está em andamento. No pavilhão 3, a estrutura metálica da cobertura começou a ser montada. O trabalho de montagem da estrutura metálica começou com a pré-montagem, no solo, formando módulos que começaram a ser içados com uso de guindastes. Os serviços de alvenaria e instalações já estão em andamento nos três pavilhões.
Previsão de conclusão – Terceiro trimestre de 2015.
Arena Carioca 1
Capacidade: 16.000 lugares
Modalidades: Basquete, basquete em cadeira de rodas e rúgbi em cadeira de rodas
Arena Carioca 2
Capacidade: 10.000 lugares
Modalidades: Judô, luta greco-romana, luta livre e bocha paralímpica
Arena Carioca 3
Capacidade: 10.000 lugares
Modalidades: Esgrima, taekwondo e judô paralímpico
Centro de Tênis
Situação atual – As fundações estão em fase final de conclusão. A primeira etapa da montagem da estrutura de concreto pré-moldado das arquibancadas, que compreende os anéis A, B, C, já está com os pilares e vigas em fase final de conclusão.
Capacidade total: 19.750 lugares
Quadra principal: 10.000 lugares
Quadra 2: 5.000 lugares
Quadra 3: 3.000 lugares
Sete quadras: 250 lugares cada
Previsão de conclusão – Quarto trimestre de 2015.
Modalidades: Tênis, tênis em cadeira de rodas e futebol de 5
Velódromo
Situação atual – As obras estão em fase de fundação.
Previsão de conclusão – Quarto trimestre de 2015.
Capacidade: 5.000 lugares
Modalidades: Ciclismo (pista) e ciclismo paralímpico
Arena do Futuro
Situação atual – As fundações estão em fase final de conclusão, com a finalização da cravação das estacas metálicas e execução dos blocos. A montagem da estrutura metálica da arena está em andamento, com a montagem de pilares metálicos e vigas.
Previsão de conclusão – Quarto trimestre de 2015.
Capacidade: 12.000 lugares
Modalidades: Handebol e golbol
Estádio Aquático
Situação atual - As obras estão em fase de fundação, com a execução das estacas e blocos.
Previsão de conclusão – Primeiro trimestre de 2016.
Capacidade: 18.000 lugares
Modalidades: Natação, polo aquático e natação paralímpica
Parque Aquático Maria Lenk
Situação atual – A instalação está pronta, necessitando apenas de adaptações, como a construção de uma nova piscina de aquecimento, que vão começar no primeiro trimestre de 2015.
Capacidade: 5.000 lugares
Modalidades: Saltos ornamentais e nado sincronizado
Arena Rio
Situação atual - A instalação está pronta, necessitando apenas de adaptações, que vão começar no primeiro trimestre de 2015.
Previsão de conclusão – Quarto trimestre de 2015
Modalidades: Ginástica artística, ginástica de trampolim, ginástica rítmica e basquete em cadeira de rodas
Centro Internacional de Transmissão (IBC)
Situação atual – A obra está em fase final de montagem da estrutura metálica do prédio e concretagem das lajes. Estão em andamento a montagem da cobertura (telhas), e a construção dos reservatórios, sanitários, instalações, escadas metálicas internas e divisórias internas.
Previsão de conclusão – Terceiro trimestre de 2015
Centro Principal de Mídia (MPC)
Situação atual – As obras de fundações e contenções estão finalizadas. Estão em andamento as estruturas de concreto (pilares, vigas e lajes) dos níveis subsolo, térreo e mezanino.
Previsão de conclusão – Quarto trimestre de 2015
Hotel
Situação atual – As obras de fundações e contenções estão finalizadas. Estão em andamento as estruturas de concreto dos núcleos de elevadores e escadas, e a montagem da estrutura metálica do prédio.
Previsão de conclusão – Segundo trimestre de 2016
